4、吊装方案
4.1、混凝土梁吊装
4.1.1、起重机选择
根据吊装物的重量规格、吊装高度、平面布置、现场具体条件以及工期要求等因素,本着安全可靠、经济合理的原则,该项目所吊桥梁重量和长度都很大,吊装桥梁采用两台630T履带吊双机抬吊……
4.3、吊装方法
2、试吊:
要求设备离开地面200mm,检查所有索具情况、吊车负荷情况、地基变化情况。试吊如出现问题,立刻将设备放回原位,针对这些问题进行整改,直至正常…………
3、正式吊装:

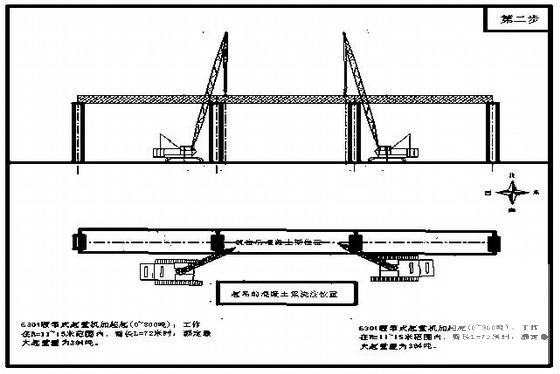

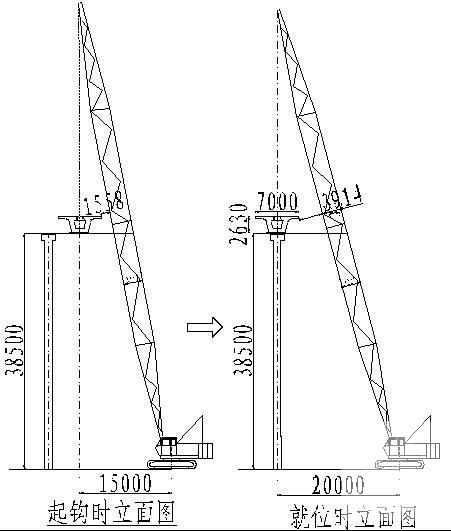

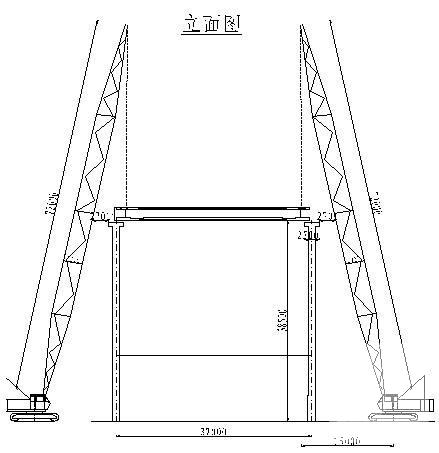

两台吊车同时在桥体的一侧,吊车同时起钩,两台车将桥梁整体吊离至地面0.2米后,检查所有索具情况、吊车负荷情况、地基变化情况,直至设备达到吊梁与支墩距离为0.5米的高度时。两台吊车将桥梁缓慢提升至距地面38.5米高,然后两台车同时爬杆在此过程中,指挥人员随时观察两台吊车的起吊情况,吊车互保人员密切观察吊车路基状况,出现问题及时向吊装指挥报告,将桥梁缓慢就位到支墩上。由安装工负责核对装车位置并准确回落…………
在双机抬吊桥梁过程中,两台scc6300型630吨履带吊选用主臂+超起桅杆+超起配重工况,主臂72m,保持作业半径20m,超起半径15m,后配重300吨,额定起重量为355吨,桥梁重量为450吨。荷载计算…………
一台吊车起重M计算:M=450吨/2 +钩头+吊索具=225+17吨+10吨=252吨<355×80%=284吨,计算结果满足吊装要求…………
吊装过程注意事项及保证措施:
(1)吊装前,在吊装现场对在电脑上的模拟吊装进行实际验证,满足要求后在正式吊装…………
(2)吊车司机选用经常在一起配合的人员,确保安全。设置3名起重工,1名主信号工,用哨声进行指挥,2名副信号工观察吊车起吊状况,并与主信号工保持联系,发现问题及时告知…………
(3)在正式吊装前3~5天注意天气情况,5级以上大风不进行吊装作业…………
(4)正式吊装前,对所有的吊具、机械设备、人员进行检查落实,对发现的问题,整改后在正式吊装…………
(5)正式吊装开始后,在起钩、转杆、回钩过程中,两台吊车要尽量匀速,梁体保持水平且同步进行吊装,发现问题,立即停止,校正后再继续进行…………
共30页

以下是附件的其中一部分截图,共3张,您也可以 搜索 更多您想要的资源
  • 铁路工程现浇单线简支箱梁吊装方案 - 1
    第 1 张图
  • 铁路工程现浇单线简支箱梁吊装方案 - 2
    第 2 张图
  • 铁路工程现浇单线简支箱梁吊装方案 - 3
    第 3 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
