酒店工程模板施工方案

  • 建筑高度类型:多层建筑
  • 建筑设计结构形式:钢筋混凝土结构
  • 钢筋混凝土结构:框架剪力墙
  • 模板材料:木模板
  • 主要部位:柱,梁,楼板,剪力墙
  • 楼板支撑架:扣件式,碗扣式
  • 模板计算书:墙模板,板模板
  • 编制时间:
  • 施工主要设备:电子经纬仪、精密水准仪、全站仪一台、自动安平水准仪、红外线水准仪、激光垂直仪、对讲机、检测板手
  • 施工重点难点:该项目坡屋面的坡度较大,混凝土浇筑难度大,容易出现屋面混凝土浇筑过程中的整体滑移现象,且极易出现蜂窝、麻面等混凝土质量问题

附件详情

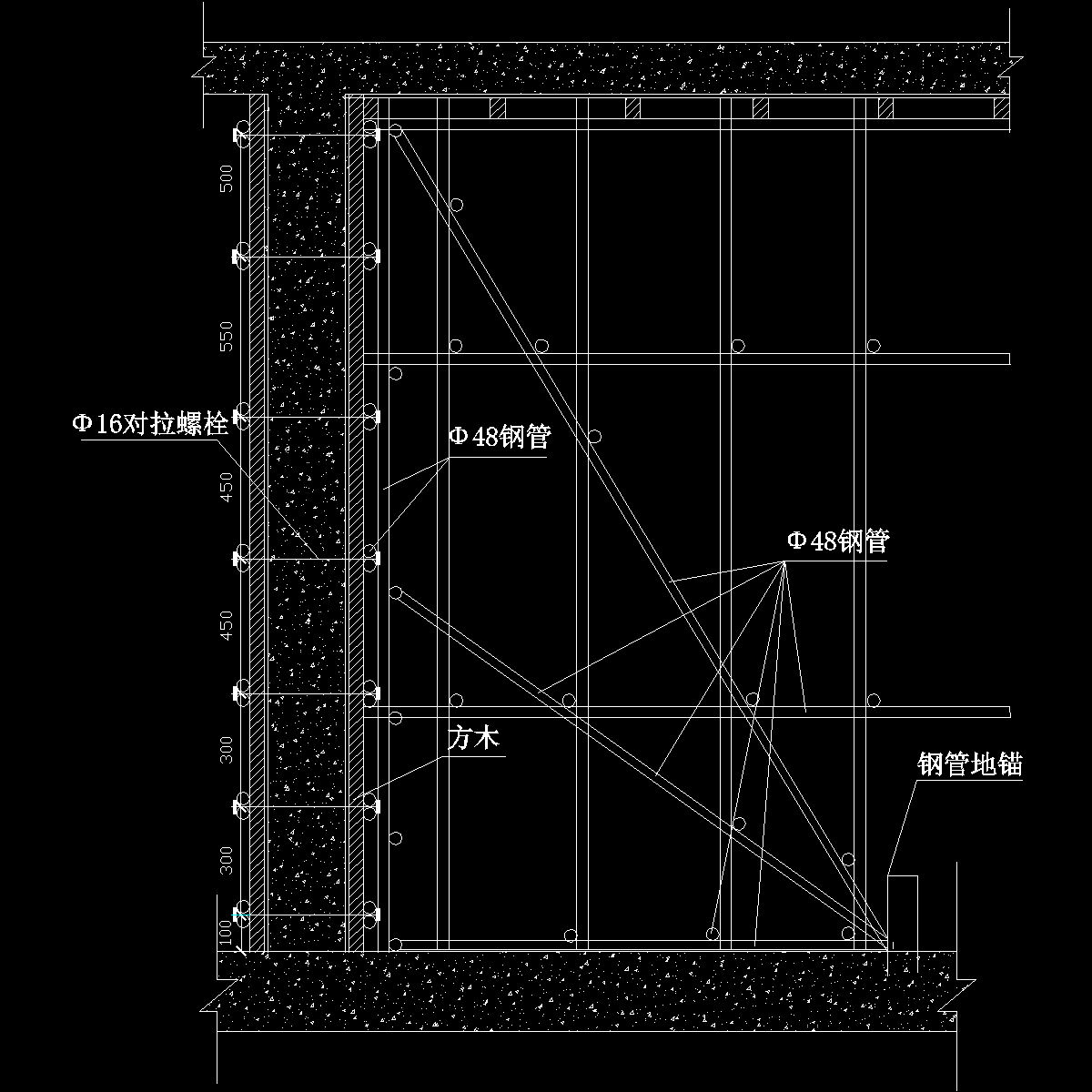

该项目坡屋面的坡度较大,混凝土浇筑难度大,容易出现屋面混凝土浇筑过程中的整体滑移现象,且极易出现蜂窝、麻面等混凝土质量问题。 该项目跨度大、层高大特点,在施工过程中要注意模板的安装起拱,确保成品平整度和标高,对于高大支模必须经过专家审批后,方可严格按要求施工。 地基砼模板:存在高差时按高宽比作成台阶状,台阶高度小于等于500mm,宽度大于等于1000mm,用C15混凝土浇筑至基底设计标高,模板采用18厚木胶板50×100木方。承台、集水坑、电梯井、排水沟采用砖胎模。 基础梁模板 100厚C15砼垫层, 240厚MU10蒸压灰砂砖、M10砌筑,内抹1:3水泥砂浆 。 墙体模板:根据墙体平面分块制作,用18mm厚的建筑专用模板, 50×100木龙骨作竖楞、¢48x3.2钢管作横楞,¢10@500mm对拉止水螺栓(间距500㎜)、3形卡和钢管支撑加固。阴阳角模板现场直接对拼。模板接缝处此方木用钉子钉死,防止模板拼缝处不平。
柱模板:模板采用18mm厚的建筑专用模板,竖楞采用50x100mm的方木,方木均经压刨找平,每20cm一道。柱箍采用¢48x3.2钢管,每350mm一道,最底一层距地面200mm,并与满堂架拉牢。
框架梁模板(计算书附后):梁的底模与侧模均采用18mm厚的建筑专用模板,50×100木方配制,主龙骨采用¢48x3.2钢管,次龙骨采用50×100的双面刨光的方木。梁侧模、梁底模按图纸尺寸进行现场加工。当梁高小于、等于700mm时,梁侧模可不用对拉螺栓,仅支撑模板的水平钢管顶撑,同时用一部分短钢管斜撑即可。当梁高大于700mm时,梁侧模要增加对拉螺栓固定,对拉螺栓沿梁高每500mm设一道,纵向间距每600mm设置一道,梁底模木方间距沿梁宽不大于300mm,钢管支撑沿梁纵向间距800mm~900mm,沿梁宽间距700mm左右,钢管水平连系杆每1.8m一道,离地200mm左右加设扫地杆一道,完成后加横楞并利用支撑体系将梁两侧夹紧,再加上两道¢10的穿墙螺栓@500mm。
屋面板模板:用15厚木胶板采用“双面夹板”的施工方法,每间隔1.5m开 一段50cm缺口,待砼浇筑好后封模,材料上使用高性能混凝土或者免振自实混凝土,确保屋面 混凝土工程 的施工质量及施工安全,针对坡屋面混凝土失水性快的特点,及时做好混凝土的养护工作。
楼板模板(计算书附后):支撑采用扣件式钢管,立杆纵横间距为800mm~900mm,立杆承重连接采用双扣件,水平纵横向拉管间距1.6米,并加设剪刀撑,采用早拆体系柱头。主龙骨为¢48x3.2钢管,次龙骨采用50×100双面刨光的木方,间距200,上部铺设18厚木胶板,用钉子钉牢。层高超过3.5m支撑体系加设剪刀撑。
…………
共45页,。
