分离式隧道实施性施工组织设计

  • 项目所在地:四川
  • 隧道用途:公路隧道
  • 隧道总长度:1012m
  • 超前支护:超前小导管预注浆支护
  • 隧道施工方法:矿山(钻爆)法, 掘进机法, 盾构法
  • 隧道开挖方法:全断面法, 台阶法, 环形开挖预留核心土法, 中隔壁法(CD法), 交叉中隔壁法(CRD法)
  • 附图及附表:组织机构图, 工艺流程图, 主要工程数量表, 劳动力计划表, 材料计划表
  • 编制时间:近代

附件详情

  • 第一章 编制说明
  • 第二章 项目概要
  • 第三章 施工组织机构及主要管理岗位职责
  • 第四章 总体 施工方案
  • 第五章 主要施工方法、工艺流程及技术要求
  • 第六章 爆破设计
  • 第七章 监控量测及信息反馈
  • 第八章 施工排水
  • 第九章 辅助措施
  • 第十章 质量保证主要措施
  • 第十一章 工期保证主要措施
  • 第十二章 安全保证主要措施
  • 第十三章 水保环保措施
  • 第十四章 文明施工措施

附件详情

隧道设计为分离式隧道,左右线全段长1012m.
隧道具有以下主要特点:
1.左线隧道长502m、右线长510m。
2.隧道设计单向行驶均为2 车道,围岩类型以V级为主。
3.隧道进、出口埋深浅,左、右线隧道进、出口均有明洞,隧道的最大埋深约107m。
4.隧道穿越岩层为弱风化凝灰岩,裂隙极发育,多呈张开~微张,岩体破碎,稳定性差,设计围岩分类V加强级、V级浅、V级围岩。
5.有地下水。
【总体 施工方案
隧道地质条件较差,岩石为弱风化凝灰岩,洞口段为V级围岩设有工字钢大管棚,为施工安全和便于架设钢支撑,开挖采用CD法超短台阶施工,整个断面分上、下两部分,下部滞后上部5~10m、预留核心土施工。石质较好的Ⅴ级围岩用台阶法开挖,明洞按设计采用明挖作业,开挖后立即施作仰拱、二衬。“隧道掘进拟采用自制台车和气腿式凿岩机钻孔,上、下、左右交错实施钻孔爆破作业”。
……
洞身 施工工艺 要求
洞身开挖按照短进尺、弱爆破,勤支护,早封闭的方针进行施作。
(1)正台阶预预留核心土开挖法和CD开挖法,开挖前,施作超前小导管预支护,小导管尾部焊于钢架上,并按设计实行注浆对周边的围岩进行加固。
(2)Ⅴ级围岩开挖每循环进尺控制在0.5~1.0米,尽量采用人工配合机械开挖;如果需要爆破,必须采用预裂爆破方式,控制药量减轻对围岩的干扰,预裂爆破效果沿设计轮廊线整齐规则。……
……
共计55页(20)

主要施工工序

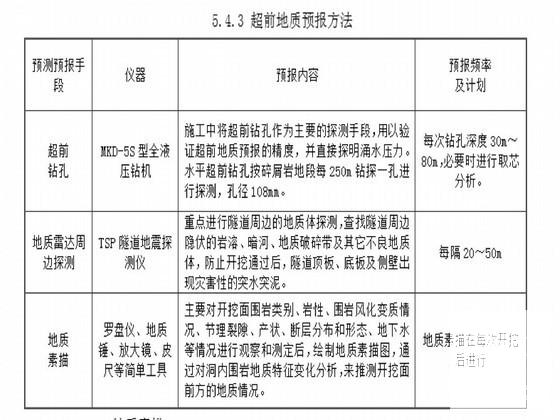

超前地质预报计划表

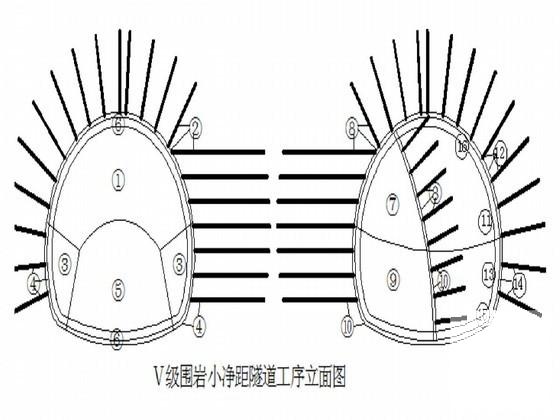

Ⅴ级围岩小净距隧道工序立面图

台阶法开挖立面图

隧道设平行导坑排水

引排地下水

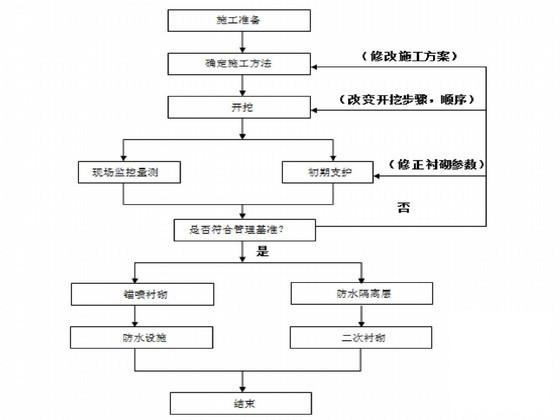

隧道爆破开挖工艺流程图

以下是附件的其中一部分截图,共6张,您也可以 搜索 更多您想要的资源
  • 分离式隧道实施性施工组织设计 - 1
    第 1 张图
  • 分离式隧道实施性施工组织设计 - 2
    第 2 张图
  • 分离式隧道实施性施工组织设计 - 3
    第 3 张图
  • 分离式隧道实施性施工组织设计 - 4
    第 4 张图
  • 分离式隧道实施性施工组织设计 - 5
    第 5 张图
  • 分离式隧道实施性施工组织设计 - 6
    第 6 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
