铁路工程CRTSI型双块式无砟轨道底座板试验段施工方案

附件详情

6、总体施工方案
桥上无砟轨道的混凝土底座直接浇筑在桥上,并与桥面连接钢筋连接。混凝土底座采用分块式结构,底座设计宽度及分块长度均与道床板结构相同,试验段每块板的尺寸为宽度2800mm,长度6440mm。原为II型板预留的监理齿槽及梁端高强度挤塑板的凹槽地段用同底座板相同的混凝土与底座同时浇筑…………
每块底座上设置两个凹槽,与道床板的限位凸台相匹配。凹槽四周设弹性缓冲垫层,其技术性能应满足相应技术条件的规定…………
采用C40混凝土,试验段由于施工便道在桥墩底部,运用地泵进行浇筑。底座板模板采用组合式钢模…………
6.2、钢筋加工与安装
底座板钢筋采用预制成型的CRB550级钢筋网片与钢筋加工厂加工的连接钢筋焊接而成。钢筋笼现场制作安装…………
钢筋保护层采用长条型同等级混凝土垫块,底层垫块的尺寸为35×5×3.5cm,采用梅花形布置,纵向间距0.8m…………
底座钢筋现场焊接符合下列规定:
⑴ 底座钢筋的规格及型号符合设计要求,半成品加工好后,分类存放,挂牌标识…………
⑵ 加工好的钢筋运输至施工地点,分类临时堆码在两线间…………
⑶ 先铺设底座纵向钢筋再铺设横向钢筋,钢筋绑扎完毕后,严禁踩踏,绑扎钢筋的绑扎线尾端朝向板中心方向…………
⑷ 保护层垫块采用和结构同性能同标号的混凝土预制块,每平方米设置不少于4块,保证混凝土保护层尺寸…………
6.3、底座板模板安装
⑴ 试验段钢筋模板采用CRTSII底座板180mm模板,模板与模板之间用螺栓连接,板缝之间不断开。板缝之间用优质竹胶板加方木制作成的2800mm×100mm的模板。每个板缝及梁缝均用制作的模板进行隔离。模板加固要求稳固,满足垂直度要求…………
⑵ 对准备使用的模板进行除锈打磨和涂刷脱模剂…………
⑶ 顺底座两侧边线在底座板边线外侧10cm处每隔3m在梁面上用记号笔划出标高点,测出该点处梁面标高,并计算出对应该点处底座板边缘变坡点至该点的高差,以此作为调整模板高度的依据…………

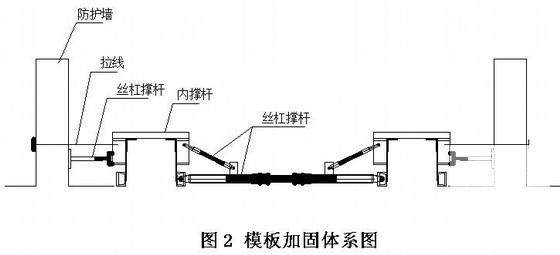

⑷ 按照计算出的模板安装高度安装底座侧模板,使模板顶面与底座顶面边缘的变坡点平齐,并用Φ48mm钢管支撑。外侧模板支撑在竖墙上,内侧模板左右线采用对撑…………
