高速铁路工程双块式无砟轨道铺设施工工艺

附件详情

4、施工程序和工艺流程
4.1、施工程序
双块式无砟轨道施工流程为:线下工程→施工准备→下部支撑体系(支承层或底座)施工→双块式无砟轨道道床板施工→中间区和两侧道肩处理→试验检测和竣工验收…………
5、施工要求
5.1.3、计算双线轨枕用量,结合物流通道、物流规划现场标记轨枕堆放位置及间距。钢筋及其它材料与施工进度配合进场,防止丢失。
5.1.4、轨枕运送使用平板卡车,汽车吊等配合专业吊爪卸载轨枕…………严禁碰、撞、摔、扭,避免轨枕桁架钢筋扭曲变形,保持轨枕面无缺棱掉角,尼龙套管内无杂物。
5.1.5、轨枕验收及现场堆放
卸车前质检人员对轨枕进行检验,对不合格、损坏轨枕拒绝卸车使用;为确保施工时的布轨方便,同时避免物流通道交叉使用,提前将各线用量的轨枕运卸到线路附近。轨枕垛按相应计算位置卸车堆放,每垛3层;沿纵向隔10m堆放,采用方木支垫;基底应平整、密实,避免轨枕扭曲变形…………
5.2、底座板(支承层)上测量放样
5.2.1、清除道床板范围内下部结构表面浮渣、灰尘及杂物…………
5.2.2、施工放样。支承层每隔13m测设并标记一个线路中线控制点…………用彩笔绘制线路中线,轨枕两侧边缘线,偏差不超过2mm…………
5.2.3、标示出道床板纵向模板内侧边线和横向模板固定钢条位置,模板内线边偏差±2mm…………
5.2.4、每隔20m标定一次轨枕里程控制点位置,避免累计误差…………
5.3、布设下层钢筋、轨枕、铺设工具轨及轨排连接
5.3.1、摆放钢筋
支承层上纵向钢筋单根长9m,为便于绑扎,提前将下层11根N1(HRB335Ф20)钢筋摆放在已完成清理的支承层上。摆放时,相邻钢筋间错开距离不小于1m,接头处钢筋搭接不小于0.7m。其余纵横向钢筋堆放于两线中间,待用…………
底座铺设下层钢筋前先铺设聚乙烯土工布,土工布应平整。先绑扎道床板凸型挡台钢筋,再摆放下层钢筋,下层钢筋摆放施工同支承层。钢筋安装时,应注意避免对弹性垫板、泡沫板及土工布造成损伤…………
5.3.2、散布轨枕
由于双块式无砟轨道工程数量很小,不适合大规模机械化作业,所以采用人工配合汽车吊铺设双块式轨枕…………
①轨枕检查
检查轨枕的型号是否与设计相符,外观有无破损及气泡,轨枕桁架钢筋有无变化,扣件系统安装是否与设计要求相符等…………
②轨枕散布位置放样情况检查
检查轨枕放样是否与设计相符…………
③散布轨枕

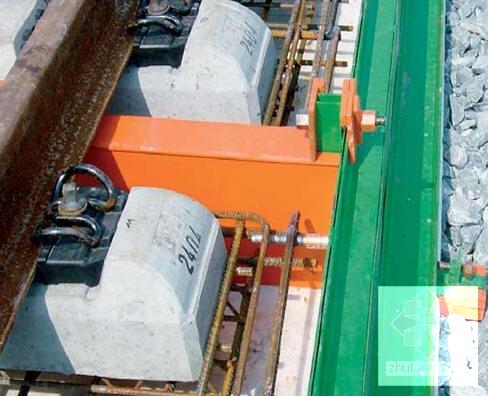

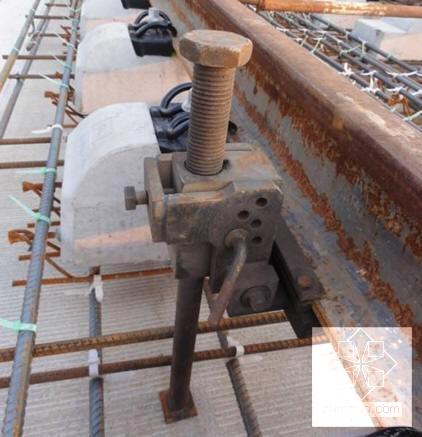

轨枕的型号、桁架钢筋、扣件系统安装及轨枕散布位置放样与设计要求相符后,采用人工2人一组采用扁担散布轨枕于设计轨枕位置。轨枕横向位置通过模板安装线控制,间距用钢尺或定长量具控制,人工拨动调整,调整时纵向拉长线…………
④在桥梁段,桥梁布枕是以每孔梁(框架)为单位的,而每孔梁又分成5个单元进行轨枕布置,桥台单独作为1个布枕单元…………
⑤路基段标准轨距为650mm,路基与结构物过渡处可依实际情况将轨枕间距在600~650mm范围内进行适当调整…………
