隧道洞身开挖施工方案(分离式、双向六车道)

附件详情

三座隧道均采用复合式衬砌,衬砌断面采用三心圆内轮廓。内轮廓面积126.74平方米(含仰拱),净空周长41.62m。隧道明洞按明挖法施工,暗洞均按新奥法原理进行施工。
……
质量目标:工程质量达到国家优质工程标准。
……
全面实行洞室光面爆破施工技术,杜绝欠挖,平均线形超挖控制在10cm以内,光爆炮眼痕迹率达到 80%,炮眼痕迹在开挖轮廓面上均匀分布。
杜绝软弱围岩段塌方。应用中长期预报技术和围岩量测监控技术等信息化施工手段,为选择适当的施工方案提供依据,有效防止隧道塌方。
……
施工步骤为:
第一步:超前支护后,开挖1部,锚、喷、网、钢拱架联合支护,中隔墙临时支护,初期仰拱支护,尽快成环。
第二步:超前支护后,开挖2部,滞后1部3~5m,锚、喷、网、钢拱架联合支护,中隔墙临时支护,初期仰拱支护,尽快成环。
第三步:超前支护后,拱部及核心土第一次开挖,滞后2部5~8m,拱顶及时锚、喷、网、钢拱架联合支护。
第四步:与3部错开8~10m台阶长度,核心土第二次开挖,初期支护仰拱施做,使整个仰拱封闭成环。
……
共计29页

双侧壁导坑法各部开挖间距图

Ⅳ级围岩短台阶法施工

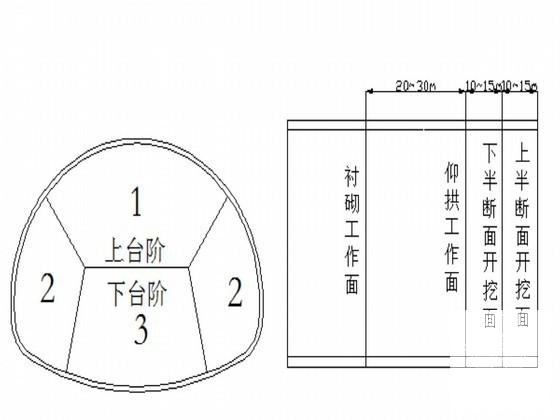

Ⅲ级围岩台阶法施工

Ⅴ级围岩掘进采取松动爆破法开挖

隧道监控测点布置图

质保体系框图
