斜拉桥水上总体施工方案(独塔斜拉桥钢板桩围堰)

附件详情

  • 一、 码头施工……………………………………2
  • 二、 便桥施工……………………………………2
  • 三、 平台施工……………………………………5
  • 四、 钢板桩围堰施工方法………………………8
  • 五、 32#墩筑岛围堰施工………………………17
  • 六、 航标…………………………………………17
  • 七、 主墩承台施工方法…………………………17
  • 八、 维护航道安全………………………………22
  • 九、 防汛、防冰凌应急预案……………………23
  • 十、 岛面施工过程中水域保护措施……………25

附件详情

一、码头施工
码头主要是承担水上物资运输以及江心岛与两岸间物资的调配,码头共设两处,其中南岸设一处,位于桥位中心线下游78米,江心岛码头一处,位于桥位中心线下游100米……
二、便桥施工
从江心岛到PM33主墩平台搭设施工钢便桥,钢便桥位于桥位下游侧,基础为φ53cm钢管桩,跨径12米,主梁采用贝雷桁片,便桥顶宽4.5m……
具体 施工工艺 如下:

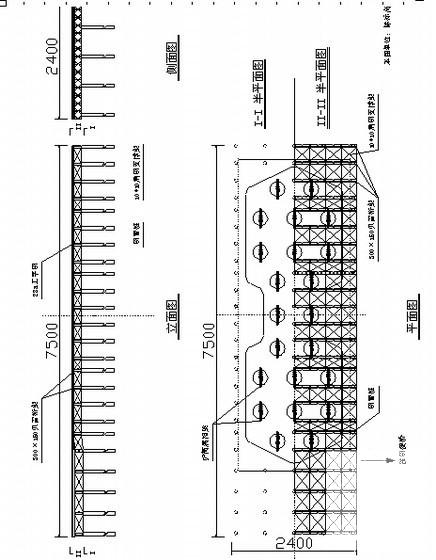

1、钢便桥跨径12m,每个墩由2根间距4m的钢管桩做为基础,钢管桩入河床图纸设计深度10——12m。在钢管桩的顶面焊接钢板做为盖板,以加强钢管桩桩头,钢管桩顶面标高116.7m……
3、在贝雷桁架上横桥向每隔1.5m铺设1根6m长的I36a工字钢,在I36a工字钢上顺桥向每隔30cm铺设1根I14工字钢,再在I14工字钢上满铺10mm厚的钢板形成钢便桥……

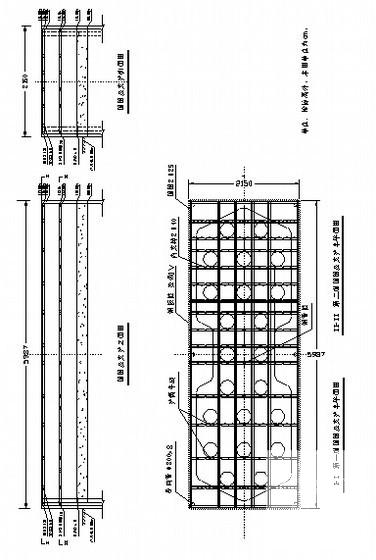

四、钢板桩围堰施工方法
主墩基础围水作业考虑有三个施工方案:搭设平台+钢板桩围堰+封底砼方案、钢板桩围堰+吹砂筑岛+封底砼方案、钢板桩围堰+吹砂筑岛+汲水井方案……
七、主墩承台施工方法

主塔承台高6m,分二层浇筑,每层浇筑3m高……
3. 承台大体积混凝土防裂措施
大体积混凝土施工时,如何控制混凝土的内外温差和温度变形而造成的裂缝是施工控制的关键问题……
1、承台冬季施工保温措施
1)、施工方法:
大体积混凝土施工的难度在于控制混凝土内外温差,避免由于内外温差过大而产生裂缝,影响混凝土的质量……
共28页

以下是附件的其中一部分截图,共4张,您也可以 搜索 更多您想要的资源
  • 斜拉桥水上总体施工方案(独塔斜拉桥钢板桩围堰) - 1
    第 1 张图
  • 斜拉桥水上总体施工方案(独塔斜拉桥钢板桩围堰) - 2
    第 2 张图
  • 斜拉桥水上总体施工方案(独塔斜拉桥钢板桩围堰) - 3
    第 3 张图
  • 斜拉桥水上总体施工方案(独塔斜拉桥钢板桩围堰) - 4
    第 4 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
