建筑高度:多层建筑
-
建筑结构形式:钢筋混凝土结构
-
钢筋混凝土结构:框架剪力墙
-
脚手架材料:钢管
脚手架
-
脚手架搭设:双排脚手架
-
脚手架支固:悬挑式脚手架,卸料平台
-
连接方式:扣件式
-
搭设高度:18m
-
脚手架计算书:落地式脚手架,悬挑式脚手架,卸料平台
-
编制时间:近代年
-
基本参数:[16槽钢悬挑式脚手架内皮立杆距墙0.35米、立杆横距1.05米、立杆纵距为1.5米,步距1.8米。
-
施工重点、难点:主梁、次梁分别采用16a槽钢、10#槽钢,所有构件均匀为螺栓连接,即为铰接。防护栏采用ф48×3.0钢管,分别在高75mm、150mm处设立两道,并与四周槽钢焊接
附件详情
-
一、编制依据 3
-
1.1、施工图纸 3
-
1.2、主要规范、规程 3
-
1.3、参考图书 3
-
二、项目概要 3
-
2.1、工程简介 3
-
2.2、工程特点 4
-
三、施工部署 4
-
3.1、安全防护领导小组 4
-
3.2、设计总体思路 5
-
四、脚手架设计 5
-
4.1、悬挑脚手架设计 5
-
4.2、落地脚手架设计 9
-
五、材料要求 10
-
六、卸料平台 10
-
七、脚手架出入口的构造 12
-
八、构造要求 13
-
8.1、立柱构造要求 13
-
8.2、纵向水平杆(大横杆)构造要求 13
-
8.3、横向水平杆(小横杆)的构造要求 14
-
8.4、竹笆片脚手板构造要求 14
-
8.5、剪刀撑构造要求 15
-
8.6、安全防护设施 15
-
九、脚手架施工 18
-
9.1、准备 18
-
9.2、搭设 18
-
9.3、脚手架检查与验收 20
-
9.4、脚手架的拆除 23
-
十、脚手架安全管理和措施 23
-
10.1、准备要求 23
-
10.2、搭设阶段 24
-
10.3、使用阶段 24
-
10.4、拆除阶段 25
-
十一、质量保证措施 25
-
十二、附件:普通型钢悬挑脚手架计算书
-
十三、附图
-

附图一:1#楼外架
平面布置图
-
附图二:2#~3#楼外架平面布置图
-
附图三:4#~5#楼外架平面布置图
-
附图四:6#~7#楼外架平面布置图
-
附图五:悬挑架立面示意图
-
附图六:商务楼外架平面布置图
-
附图七:卸料平台平面图
-
附图八:转角处槽钢布置及槽钢连梁布置示意图
-
附图九:悬挑架个别挑梁加固及悬挑架断面图
附件详情
商务楼1#~7#楼四层及四层以上结构搭设[16槽钢悬挑式扣件式脚手架,每六层为一挑,依此类推。此架一架三用:即用于结构施工、装修施工,同时兼做安全防护。荷载按装修荷载考虑,要求同时施工不超过二层。
该项目各高层采取分段卸载措施,即每6个自然层(楼层为2.9米高)为一个施工搭设段,全楼共分为3个施工搭设段,4~9层为一段、10~15层为一段、16~顶层为一段。
[16槽钢悬挑式脚手架内皮立杆距墙0.35米、立杆横距1.05米、立杆纵距为1.5米,步距1.8米。
……
六、卸料平台

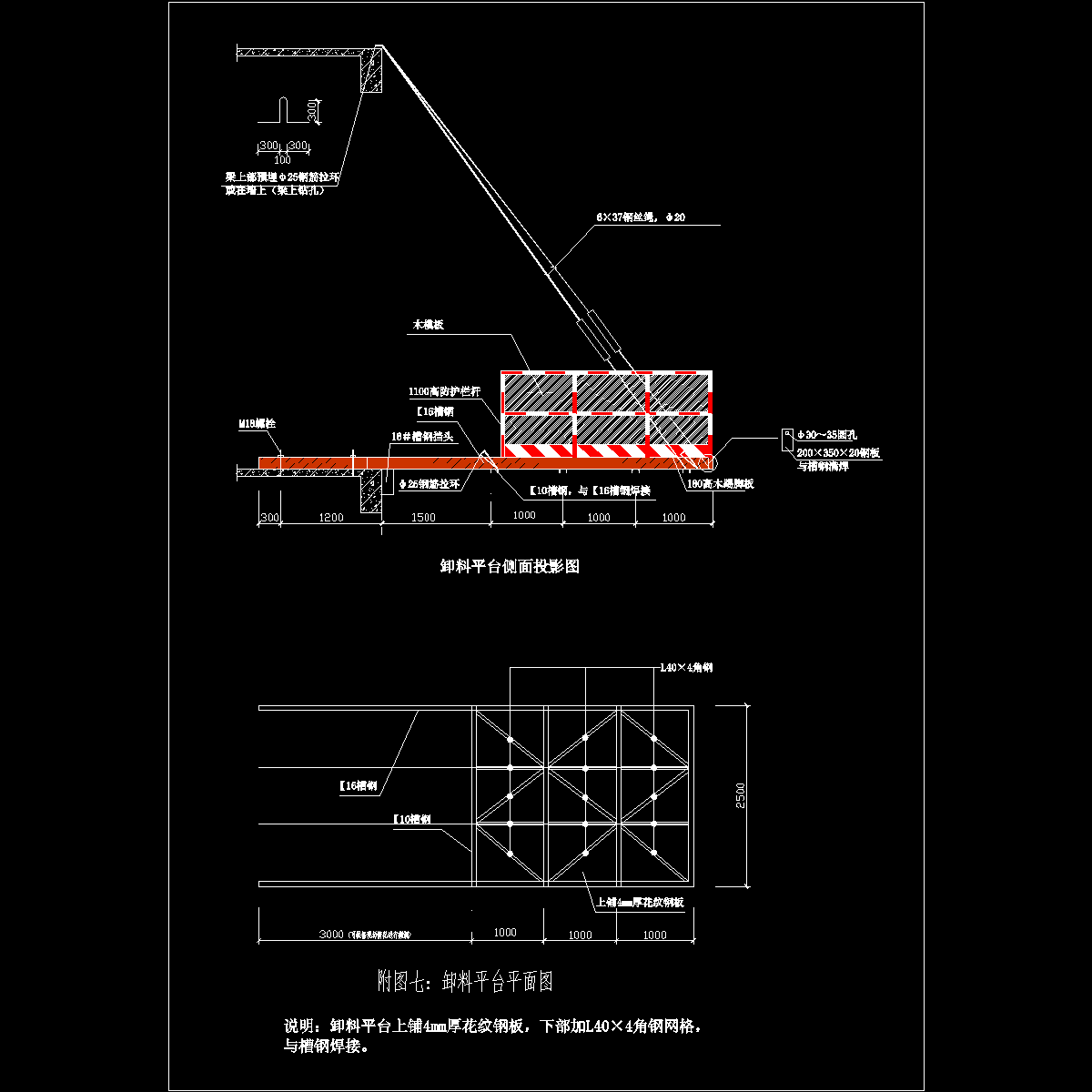

从经济、实用的角度考虑,卸料平台设计为悬挑式型钢平台,规格为5.0m×2.5m×1.5m(长×宽×高)悬挑长度为3.0m。平台上要设有限定荷载标牌,该项目卸料平台限重为1.5t。
主梁、次梁分别采用16a槽钢、10#槽钢,所有构件均匀为螺栓连接,即为铰接。防护栏采用ф48×3.0钢管,分别在高75mm、150mm处设立两道,并与四周槽钢焊接。四周槽钢外侧面及防护栏均刷红白相间的油漆标识,并满布密目安全网。平台每侧设两根6×37、φ20.0钢丝绳,每根绳设夹具不少于3个。钢丝绳与卸料平台钢管架接触处垫橡胶胶皮,以缓冲钢丝绳的拉力。
……
十二、附件:普通型钢悬挑脚手架计算书
十三、附图
附图一:1#楼外架平面布置图
附图二:2#~3#楼外架平面布置图
附图三:4#~5#楼外架平面布置图
附图四:6#~7#楼外架平面布置图
附图五:悬挑架立面示意图
附图六:商务楼外架平面布置图
附图七:卸料平台平面图
附图八:转角处槽钢布置及槽钢连梁布置示意图
附图九:悬挑架个别挑梁加固及悬挑架断面图
……
40余页,编制于近代年
