建筑高度类型:高层建筑
-
建筑设计结构形式:钢筋混凝土结构
-
钢筋混凝土结构:框架剪力墙
-
脚手架材料:钢管
脚手架
-
脚手架搭设:双排脚手架
-
脚手架支固:落地式脚手架,悬挑式脚手架,卸料平台
-
连接方式:扣件式
-
搭设高度:32m
-
脚手架计算书:悬挑式脚手架,卸料平台
-
编制时间:
-
基本参数:内立杆距墙350mm,立杆纵距1500 mm,步距1800 mm,横距900 mm,连续设置剪刀撑。
-
施工重点、难点:层以上(包含四层,即+13.15m)采用全封闭悬挑双排外脚手架,悬挑两次,在三层屋面+13.150m和十二层平面+44.350m设工字钢悬挑并钢丝绳斜拉结构。
附件详情
-
一、编制依据 4
-
二、项目概要 4
-
三、施工部署 6
-
3.1安全防护领导小组 6
-
3.2方案设计 6
-
四、脚手架工程设计材料技术指标 7
-
五、构造要求及技术措施 7
-
5.1 立杆 7
-
5.2大横杆 8
-
5.3小横杆 8
-
5.4纵横向扫地杆 9
-
5.5剪刀撑 9
-
5.6脚手板 9
-
5.7连墙件 10
-
5.8 防护设施 10
-
5.9脚手架与施工电梯相连的构造 10
-
5.10楼层卸料平台 10
-
5.11脚手架出入口构造 10
-
六、安全防护措施 13
-
6.1 电梯井洞口防护措施 13
-
6.2结构临边防护措施 13
-
6.3楼梯间防护措施 13
-
6.4防雷避电措施 14
-
七、脚手架的搭设及拆除施工工艺 14
-
7.1、悬挑式脚手架搭设顺序 14
-
7.2、 施工工艺 14
-
7.3落地式脚手架搭设施工工艺 16
-
7.4脚手架的拆除施工工艺 17
-
八、劳动力、周转材料及机具配备 18
-
8.1 劳动力配备 18
-
8.2 材料配备 18
-
8.3 机具配备 18
-
九、质量保证措施 18
-
9.1构配件允许偏差 18
-
9.2脚手架搭设允许偏差及检验方法 19
-
9.3扣件拧紧抽样检查数目及质量判定标准 19
-
9.4、质量保证措施 20
-
十、安全技术措施 22
-
十一、附图 22
-
十二、型钢悬挑脚手架计算书 26
-
12.1参数信息: 26
-
12.2小横杆的计算: 28
-
12.3大横杆的计算: 30
-
12.4扣件抗滑力的计算: 31
-
12.5脚手架立杆荷载的计算: 32
-
12.6立杆的稳定性计算: 34
-
12.7连墙件的计算: 35
-
12.8悬挑梁的受力计算: 37
-
12.9悬挑梁的整体稳定性计算: 39
-
12.10拉绳的受力计算: 40
-
12.11拉绳的强度计算: 40
-
12.12锚固段与楼板连接的计算: 41
-
12.13脚手架配件数量匡算: 43
-
十三、悬挑卸料平台计算书 44
-
十四、 转角处挑耳部分的钢梁验算 49
附件详情
该项目外部无凸出有阳台、飘窗、空调板、花池等,上下各层线条一致,立面造型规则。在建筑四角部突出围护结构600mm挑耳,其它立面全部呈长方体造型。该项目屋顶层结构顶标高60.05m,脚手架高度按61.55 m考虑,(±0.000~+13.15m)采用全封闭双排外落地脚手架,脚手架落在基础开挖土方上,搭设前对基础承载力进行验算,不满足要求时应采取加固措施。+13.150m和十二层平面+44.350m设工字钢悬挑并钢丝绳斜拉。两段悬挑架之间相互独立。二次悬挑结构工字钢及平面布置与一次悬挑一致。
……
结合该项目建筑设计结构形式,脚手架施工及使用划分为两个阶段:+13.15m以下结构施工阶段,采用全封闭双排外落地脚手架,内立杆距墙350mm,立杆纵距1500 mm,步距1800 mm,横距900 mm,连续设置剪刀撑。

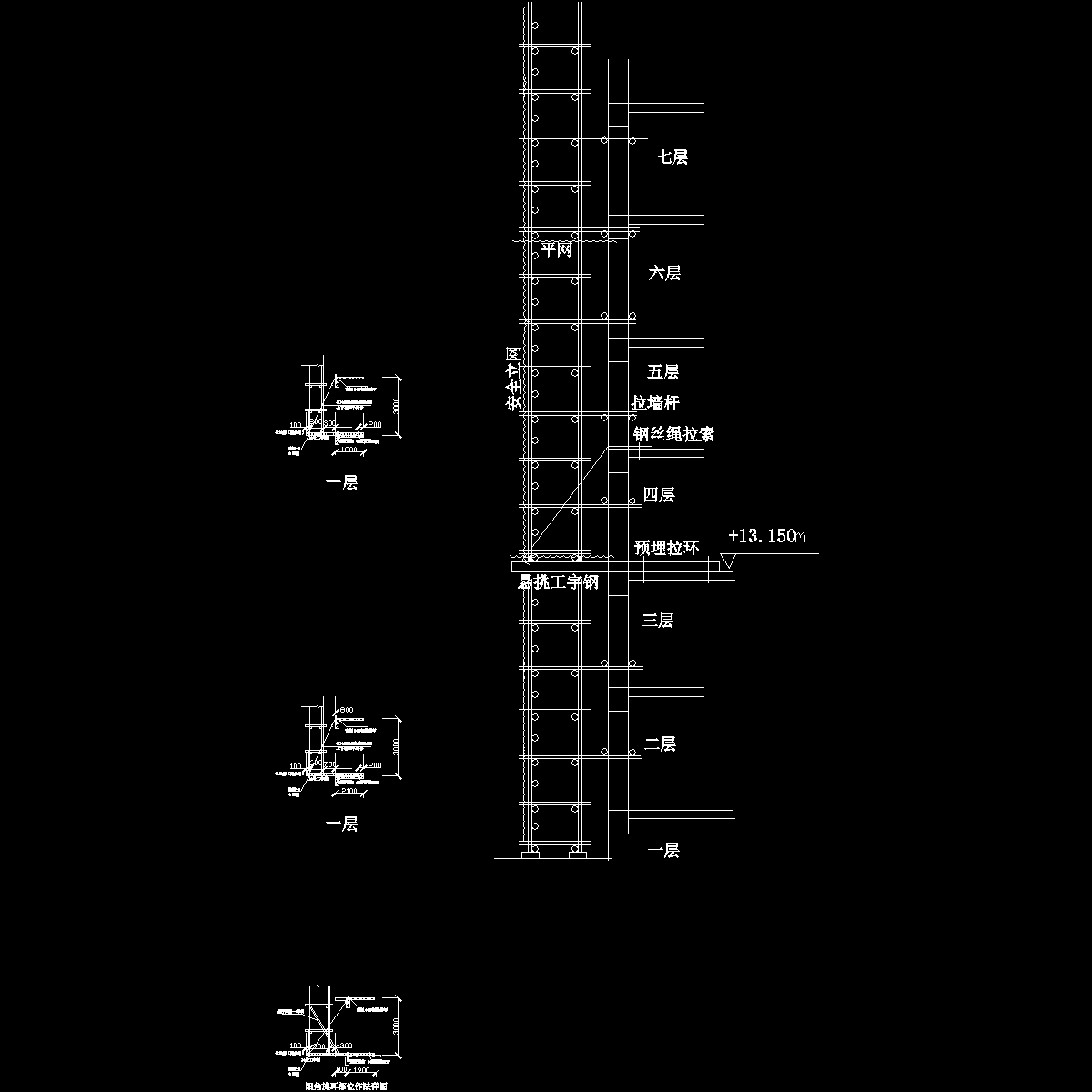

四层以上(包含四层,即+13.15m)采用全封闭悬挑双排外脚手架,悬挑两次,在三层屋面+13.150m和十二层平面+44.350m设工字钢悬挑并钢丝绳斜拉结构。
……
7.3落地式脚手架搭设施工工艺
7.3.1搭设顺序
落地式双排脚手架的搭设顺序为:场地平整、夯实→定位设置通长脚手板、钢底座→纵向扫地杆→立杆→横向扫地杆→小模杆(栅格)→剪刀撑→连墙件→铺脚手板→搭防护栏杆→绑扎安全网
……
型钢悬挑脚手架计算书
悬挑卸料平台计算书
转角处挑耳部分的钢梁验算
……
57页,2月
