地理位置:安徽
-
车道数:六车道
-
设计时速:80km/h
-
编制时间:近代
附件详情
-
1总体施工组织布置及规划 4
-
1.1工程说明 4
-
1.2工程总体施工部署 5
-
1.3施工目标 7
-
1.4施工
进度计划
8
-
1.5劳动力安排计划 8
-
1.6施工总平面布置 9
-
1.7工程重难点 11
-
2主要工程项目的
施工方案
、方法与技术措施 12
-
2.1总体
施工方案
12
-
2.2路基工程施工方法 14
-
2.2.1场地清理 14
-
2.2.2路基处理 14
-
2.2.3路基挖方施工 15
-
2.2.4路基填筑 15
-
2.2.5路基防护及排水工程 17
-
2.3路面工程施工方法 17
-
2.3.1路基的检查验收 18
-
2.3.2试验段施工 18
-
2.3.3水泥稳定碎石底基层及基层施工 18
-
2.3.4混凝土底基层及基层施工 21
-
2.3.5旧水泥砼路面碎石化施工 21
-
2.4排水工程施工方法 23
-
2.4.1开槽法施工 23
-
2.4.2 HDPE管道拖管施工 25
-
2.4.3混凝土管道顶管施工 26
-
2.4.4管道闭水试验 30
-
2.5桥涵工程施工方法 30
-
2.5.1基础工程施工 31
-
2.5.2墩台施工 32
-
2.5.3桥台施工 32
-
2.5.4墩柱施工 33
-
2.5.5钢箱梁施工 33
-
2.5.6后张预应力空心板预制及架设 36
-
2.5.7桥面铺装 37
-
2.5.8涵洞
施工方案
及施工方法 38
-
3工期保证体系及保证措施 39
-
3.1工期保证体系 39
-
3.2工期保证措施 39
-
4工程质量管理体系及保证措施 42
-
4.1质量管理体系 42
-
4.2工程质量保证措施 43
-
5安全生产管理体系及保证措施 47
-
5.1安全生产管理体系 47
-
5.2保证施工安全的措施 47
-
5.2.1社会治安安全措施 48
-
5.2.2施工现场防火安全管理规定 48
-
6环境保护、水土保持保证体系及保证措施 50
-
6.1环境保护、水土保持保证体系 50
-
6.2环境、水土保护措施 50
-
7文明施工、文物保护保证体系及保证措施 53
-
7.1文明施工保证体系 53
-
7.2文明施工保证措施 53
-
7.3文物保护的方案和措施 54
-
8项目风险预测与防范,事故应急预案 56
-
8.1项目风险预测 56
-
8.2项目风险防范 56
-
8.3事故应急预案 57
-
9其他应说明的事项 59
-
9.1冬季施工安排 59
-
9.2雨季施工安排 59
-
9.3交通组织措施 59
-
9.4农民工工资支付的保障措施 60
附件详情
2.2路基工程施工方法
2.2.1场地清理
⑴对线路进行贯通复测及测量放线,绘出路基填筑、路堑开挖的纵横断面,核对工程数量,放出路基中桩、边桩,确定填筑、开挖界限,路基用地范围……
2.2.3路基挖方施工
⑴清除施工范围内的所有障碍物、垃圾、砍伐树木及挖除树根、杂草,将清出的杂物运到指定地点……
2.2.4路基填筑
⑴填方材料试验和试验段施工
在路基填筑前,所有各类填料按照规定方法进行颗粒分析、含水量与密实度、液限和塑限、有机质含量和重型击实试验等土工试验……
2.2.5路基防护及排水工程
路基防护工程类型有:浆砌片石防护、边坡植草、挡墙、排水沟等。
砌体工程所需的片石、砂等材料由汽车运抵现场,人工砌筑完成。砌体所需水泥砂浆采用机械拌制。片石在砌筑前按粗料石标准作修整……
2.4排水工程施工方法
2.4.1开槽法施工
⑴测量放线

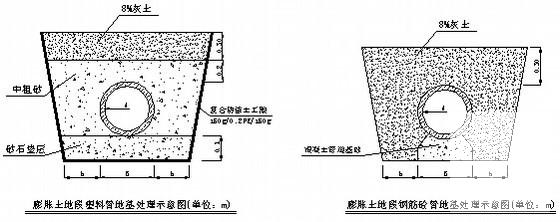

由专业测量人员会同勘测单位进行测量控制及水准点的交桩手续,接桩后及时组织测量人员对水准点及导线点进行复测,并引测道路中心、雨污水管线中心,引测临时水准点,各点根据现场地形设置保护装置并做好控制点记录……
2.4.3混凝土管道顶管施工
2.4.3.1工作坑及接收坑
施工工艺
⑴工艺流程
测量放线→井点降水→工作坑开挖→混凝土井壁浇筑→龙门架安装→后靠背制作→垫层浇筑→导轨制安……
共60页
