市政工程深沟槽开挖专项施工方案(土层)

附件详情

四、施工方法

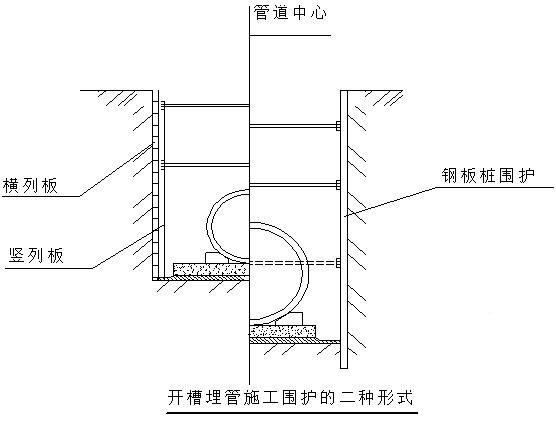

1、横列板支护
1.1、挖土深度到1.2m时,必须撑头档板。若遇土层松软或天气变化,应提前撑头档板,以后挖土与撑板应交替进行,修边后立即撑板,每次撑板高度控制在0.6-0.8m间,若遇土质松软或下雨应及时撑板和加强支撑…………
1.2、横列板应水平放置,板缝应严密,板头应齐正深度应到碎石基础面…………
1.3、若遇横穿沟槽的地下管线,管线上面和下面的撑板一般离管线10cm左右,上下板之间应用短木堵塞。必要时应对管线采取吊、撑、托、包等保护措施,防止管线沉陷断裂…………
1.4、最下面的一块竖列板应插在砾石砂基础面,在拆竖列板上支撑时不应小于2只铁撑柱。上下二块竖列板应交错搭接…………
1.5、铁撑柱的水平间距,支撑间距不大于3m。垂直间距均不大于1.5m,头档铁撑柱距离地面应为0.6-0.8m…………
1.6、铁撑柱的钢管套筒不得弯曲,支撑应充分绞紧,铁撑柱应加托木用蚂蝗钉固定或用8#-12# 铁丝绑扎牢固…………
1.7、为防止雨水流入沟槽,可在上边沿沟槽两边用土填筑挡水坝。为防止塌方,挖出的土堆放高度不得超过1.5m。离沟槽边的距离不得小于1.2m…………
2、钢板桩支护
2.1、钢板桩长度套用计算公式:
L=H+T/H×H
L—钢板桩的长度
H—沟槽深度
T—根据沟槽深度和土层物理、力学性质选取的钢板桩入土深度。一般土层H=5.0m时T/H=0.35…………
2.2、下水道沟槽钢板桩支护:采用长度6m的槽型钢桩。根据钢板桩的型号选用30#钢板桩;采用咬口式排列方法,板桩需挺直;打桩机械选用挖掘机沉桩,打桩操作应符合《建筑机械使用安全技术规范》JGJ33-2001…………
2.3、钢板桩的支撑:采用钢管加铁承脚支撑和圆木支撑两种,钢管选用φ63.5×5~6mm钢管,圆木选用φ180mm左右的圆木。对局部土质较差的路段采用圆木支撑较安全可靠…………
2.4、挖土深度至2m时,应先距地面0.6~0.8m处承头到支撑。管顶上的一道支撑与管顶净距离不应小于20cm…………
2.5、钢板桩施工前应查明地下管线或地下构筑物,必要时将管线外露,采用施工保护措施后再打设板桩,局部无法打桩采用其他支护措施。并对管线采取吊、撑、托、等保护措施,防止管线沉陷断裂…………
共16页

以下是附件的其中一部分截图,共2张,您也可以 搜索 更多您想要的资源
  • 市政工程深沟槽开挖专项施工方案(土层) - 1
    第 1 张图
  • 市政工程深沟槽开挖专项施工方案(土层) - 2
    第 2 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
