高速公路路基湿陷性黄土强夯专项施工方案

附件详情

  • 一、项目概要
  • 二、编制依据
  • 三、现场机械配备、人员组织
  • 四、施工前的准备
  • 五 施工方案
  • 六 安全、质量保证措施

附件详情

本试验路段路堤平均底宽68.4m,处理宽度74.4m,地层Ⅲ级自重湿陷性黄土,加固深度6m。该试验路段在本标段具有一定的代表意义。

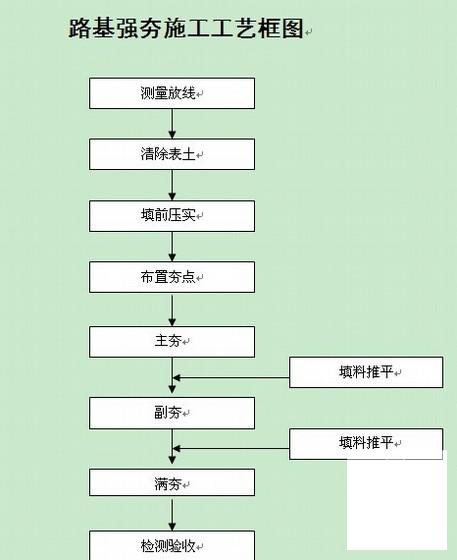

强夯作业
(1)主夯
夯机就位,进行第一遍夯击(主夯)。夯机就位后,将夯锤按设计夯击能起吊到预定高度18m,脱钩下落,放下钓钩测量锤底倾斜度,当倾斜度大于30o时,应将夯坑填平后再进行夯击。主夯夯击,每点夯击6~8锤,并检测压实度、含水量、沉降量。移动位置,进行下一点夯击,直至完成第一遍夯击。
(2)副夯
主夯完成以后,准备副夯。重新测量定位,按上述要求进行副夯施工。副夯每个点同样夯击6~8锤。夯完以后,推平夯坑准备满夯。
(3)进行满夯处理
满夯处理范围为包括进行主、副夯的全幅。满夯每点夯击2~4击,夯点彼此搭接1/3(锤底面积),夯后测量标高以检测沉降量及压实度、加固深度、地基承载力的检测。夯坑若有积水,应排除以后才能推平夯坑。
……
