特大桥160m主跨0#块施工方案汇报(混凝土)

附件详情

  • 一、概 述
  • 二、 施工工艺
  • 三、质量管理措施
  • 四、安全管理措施
  • 五、施工组织

附件详情

桥梁全长:5142.91m 0#块断面高:12m
0#块块长:14米 0#块底板厚:110㎝、宽780㎝
0#块腹板厚:110㎝ 0#块顶板厚:58cm、宽1050㎝
0#块体积大,单个混凝土为728.60m3。
箱内设宽度为1.5m横隔墙2道,横隔墙上设1.5m×2.5m人洞一个。0#块的结构及受力复杂,且又是高空支架浇,因此0#块施工是xx特大桥施工的重点与难点。

【0#块控制重点】
支架的设计、验算及现场安装与拆除;
0#块裂缝的防止。
双支墩墩顶纵向临时固结措施设计及安装。

【内容节选】
特大桥主跨为(88+160+88)mT型钢构,结构较为复杂,施工难度较大。其中又尤以0#块的结构及受力最为复杂,且又是高空支架浇筑,施工难度较大。
……
悬臂段支架从下至上依次为:牛腿(用精轧螺纹钢筋锚固)、砂筒、分配梁、三角架、2道贝雷梁横梁布置、底模布置,底模纵向坡度通过贝雷梁横梁上设置梯形支架调整达到。悬臂段三角架采用2排布置,排间距6.7m,三角架按148cm×164.3cm直角三角形加工制作
……
两墩间横向贝雷架、悬臂端横向贝雷架为连续结构,就位后应采用直径25mm的螺纹钢筋与其下的纵向承重梁连接,以防承重支架翻倾;0#块浇注面积大,浇注时注意控制分层厚度和混凝土的覆盖时间,底板混凝土分层厚度为20~30cm。混凝土浇注前必须对模板、管道、钢筋仔细检查,施工机具、人员材料一一落实
……

0#底模和侧模采用墩身的平面模板,墩身模板的各参数为:模板竖肋均采用[10槽钢,间距0.3m;平模板背楞采用双[16槽钢,最大间距为1m。面板采用6mm厚优质钢板。模板横、竖缝均采用钢板式法兰连接,孔径Φ22,螺栓M20。间距0.1~0.2m。平模板间采用Φ25精轧螺纹钢对拉,最大间距0.9m。
……
共计83页,

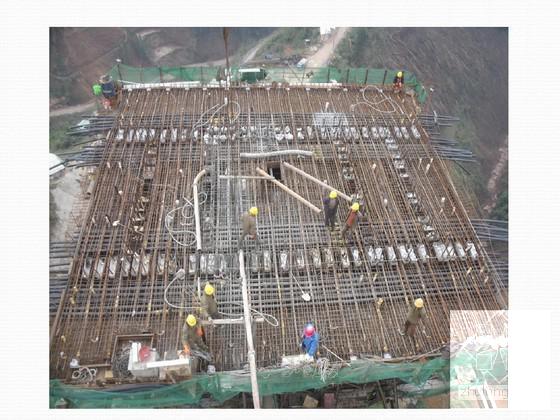

0#块顶板浇筑现场

双支墩墩顶纵向临时固结

纵向22b工字钢的安装

以下是附件的其中一部分截图,共4张,您也可以 搜索 更多您想要的资源
  • 特大桥160m主跨0#块施工方案汇报(混凝土) - 1
    第 1 张图
  • 特大桥160m主跨0#块施工方案汇报(混凝土) - 2
    第 2 张图
  • 特大桥160m主跨0#块施工方案汇报(混凝土) - 3
    第 3 张图
  • 特大桥160m主跨0#块施工方案汇报(混凝土) - 4
    第 4 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
